贵州“136号文”:存量0.3515元/kWh,增量执行期限12年,现货市场申报上限1元/kWh
8月25日,贵州省发展和改革委员会发布关于公开征求《贵州省关于深化新能源上网电价市场化改革实施方案(试行)》意见的公告。
集中式光伏、集中式风电、分布式光伏、分散式风电等所有风电、太阳能发电项目,上网电量全部进入电力市场,上网电价通过市场交易形成。参与跨省跨区交易的新能源电量,上网电价和交易机制按照国家跨省跨区送电相关政策执行。

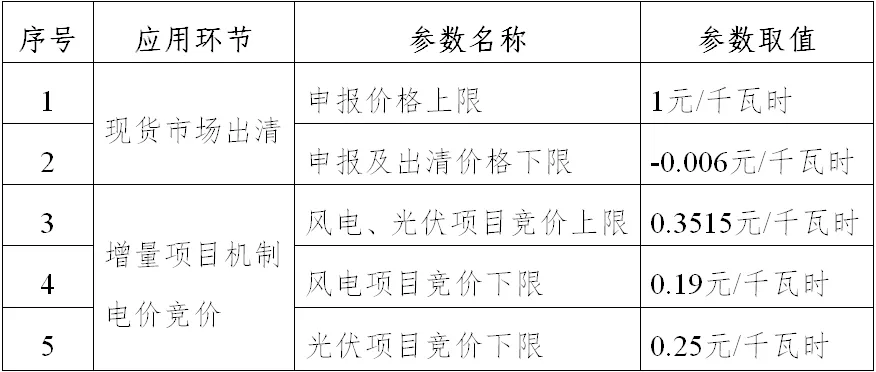

现货市场申报下限为-0.006元/kWh,上限为1元/kWh。另外,风电项目竞价范围为0.19元/kWh-0.3515元/kWh,光伏项目竞价范围为0.25元/kWh-0.3515元/KWh。具体如下。

存量项目
项目范围,2025年6月1日(不含)以前投产的新能源项目。集中式风电、集中式光伏和分散式风电由能源主管部门负责确定名单,分布式光伏以项目的并网时间为准。2025年6月1日起,新能源项目只参与现货市场交易的,不影响其存量项目认定。
电量规模,妥善衔接现行具有保障性质的相关电量规模政策,110千伏以下项目机制电量比例为100%,110千伏及以上项目机制电量比例为80%,其可在此范围内自主确定执行机制的电量比例,次年纳入机制电量比例不得高于上一年水平。
机制电价,执行贵州省燃煤发电基准价0.3515元/千瓦时。
执行期限,达到全生命周期合理利用小时数或项目投产满20年后,不再执行机制电价。
增量项目
项目范围,2025年6月1日(含)以后投产且未纳入机制电价的新能源增量项目。
电量规模,2025年首次竞价电量规模与2024年新能源非市场化比例适当衔接,按2025年6月1日至12月31日期间预计新建投产新能源上网电量的77%确定。此后,我省每年根据国家下达的年度非水电可再生能源电力消纳责任权重完成情况,以及用户承受能力等因素动态调整,并在竞价前予以公布。超出消纳责任权重的,次年纳入机制的电量规模可适当减少;未完成的,次年纳入机制的电量规模可适当增加。单个项目申请纳入机制的电量,不得超过其当期全部上网电量的90%。对于竞价周期内已签约的中长期交易电量、绿证电量,相应调减竞价申报比例上限。
竞价上下限,竞价上限综合考虑合理成本收益、绿色价值、电力市场供需形势、用户承受能力等因素确定,初期考虑成本因素、避免无序竞争等设定下限,具体见附表。
机制电价,新能源按同类型项目自愿参与竞价形成,竞价时按报价从低到高确定入选项目。机制电价原则上按入选项目最高报价确定,但不得超出竞价限价范围;价格相同时,按申报时间的先后顺序确定入选项目,直至满足竞价总规模。若入选的最后一个项目出清规模低于其申报电量规模50%时,则不予入选,且不再递补。
执行期限,增量新能源项目执行期限12年。
明确新能源参与市场方式。新能源项目报量报价参与现货市场的范围,按照贵州电力现货市场实施方案及细则执行。鼓励具备条件的新能源聚合后报量报价参与现货市场。其余作为价格接受者按所在节点直接参与实时市场结算。
明确分月机制电量结算规则。分月机制电量统一按年度机制电量规模比例进行结算,不跨月跨年清算。已结算的机制电量累计达到当年机制电量规模时,超过部分及后续月不再执行机制电价,若年底仍未达到年度机制电量规模,则当年缺额部分电量不进行跨年滚动。
-
-
-
晶科科技储能业务加速放量,10GWh+项目矩阵彰显实力
在“双碳”目标引领下,我国新能源装机比重持续提升,可再生能源发电量已占全国发电总量的约35.2%。风光发电的波动性使得储能成为不可或缺的调节手段。近日发布的《中共中央关于制定国民经济和社会发展第十五个五年规划的建议》中亦明确提出“大力发展新型储能”,意味着储能在新一轮能源发展部署中占据重要地位。
넶1 2025-11-07 -
3年合计62.6万吨 嘉元科技斩获宁德时代订单
11月5日晚,嘉元科技公告称,公司与宁德时代在宁德市正式签订了《框架协议》,此次合作涉及铜箔、负极集流体材料等新能源电池材料的供应。
넶2 2025-11-07 -
晶澳科技与楚能新能源签署全球战略合作协议
日前,海辰储能宣布与以色列最大的EPC总承包商之一El-Mor Renewable Energy(以下简称El-Mor)签订战略合作协议,双方将在以色列部署总规模达1.5GWh的长时储能系统项目。这一合作标志着海辰储能在国际长时储能市场的重要突破,对加速长时储能规模化落地以及拓展中东市场具有里程碑意义。
넶1 2025-11-07 -
科陆电子:印尼储能生产基地计划2026年投产
넶0 2025-11-07 -
1.5GWh长时储能,海辰储能签约El-Mor
近日,海辰储能宣布与以色列最大EPC总承包商之一El-Mor Renewable Energy(以下简称El-Mor)签订战略合作协议,将在以色列部署总规模达1.5GWh的长时储能系统项目。这一合作标志着海辰储能在国际长时储能市场的重要突破,对加速长时储能规模化落地以及拓展中东市场具有里程碑意义。
넶0 2025-11-07 -
总投资19亿元!内蒙古500MW/2GWh磷酸铁锂电池储能项目开工
11月4日,万马新能源科技有限公司新型储能专项行动50万千瓦/200万千瓦时电网侧储能项目开工建设,项目总投资19亿元,厂址位于内蒙古奈曼旗大沁他拉镇,奈曼金沙500kV变电站东侧,规划用地面积约200亩,主要建设500MW/2000MWh的储能装置,本工程拟选用磷酸铁锂电池。设置100套5MW/20MWh磷酸铁锂储能单元,每个单元由1台5MWPCS一体机以及4台5MWh的磷酸铁锂电池舱组成,配套的电池控制柜、汇流柜、消防及暖通系统集成安装于一个预制电池集装箱中,由电池厂家成套提供。
넶0 2025-11-06 -
全国最大负荷侧组串式储能投运,远景打造高载能行业零碳转型标杆
2025年10月30日,河南济源钢铁集团80MW /240MWh负荷侧储能项目正式并网投运。作为中国钢铁行业规模最大的负荷侧组串式储能项目,该项目的成功投运标志着“新能源+高载能”的零碳转型模式已从蓝图步入大规模实践阶段,为钢铁、化工、有色金属等高载能行业提供了可复制的样板。
넶8 2025-11-06 -
天津大学国家储能平台筛选出新型高性能电池材料
天津大学国家储能技术产教融合创新平台吉科猛团队联合上海交通大学、巴西圣保罗大学、美国加州大学尔湾分校等国内外科研单位,预言了一类新型二维拓扑二硫化物单层材料(HfTiTe4、ZrTiTe4和HfZrTe4),这些材料在快充性能、循环稳定性、耐热稳定性等方面展现出巨大潜力,为高性能电池技术发展提供了重要的科学理论支撑。
넶4 2025-11-06
