华能盐穴压缩空气储能发电二期工程预计2026年年中实现机组整套启动并网!

首页    压缩空气储能    华能盐穴压缩空气储能发电二期工程预计2026年年中实现机组整套启动并网!

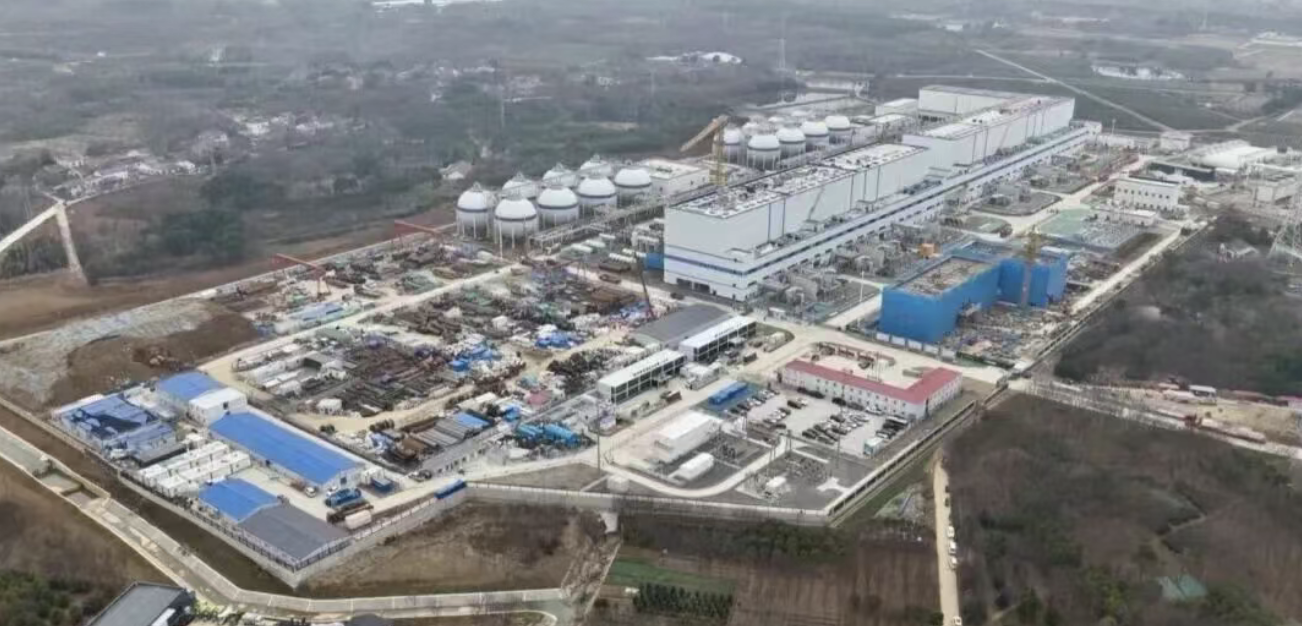

2月22日开始,建设者们已经迅速从“节日模式”切换回“工作状态”。主机设备中透平发电机组、压缩机组均已就位,换热器、储热球罐安装完成,全厂电气系统已受电。





华能中盐(常州)储能有限公司工程安质部机务专工杨清格勒:“我们顺利完成世界最大压缩空气透平机组各模块就位,创造了压缩空气领域的吊装纪录;与施工单位、现场班组三级联动,通过BIM技术和桌面推演,量身编制专项吊装方案,完成主设备就位工作。”



此外,项目两大核心模块——换热与储热系统已完成管道连接,项目正全力攻坚空气吹管及机组整套启动等工序,两台机组年中可实现整套启动并网。



华能中盐(常州)储能有限公司总经理张宪岭表示,未来,华能金坛公司也在考虑三期项目,目前正在做可研储备阶段,后续准备在金坛打造成百万千瓦储能基地。
