敦煌国晟南都独立储能示范项目加速冲刺6月并网目标

首页    行业动态    敦煌国晟南都独立储能示范项目加速冲刺6月并网目标

大地焕新,生机勃发。近日敦煌国晟南都200兆瓦/800兆瓦时独立储能示范项目全面吹响项目建设“冲锋号”,人员、设备开足马力,向着今年6月并网投运的目标全力冲刺。

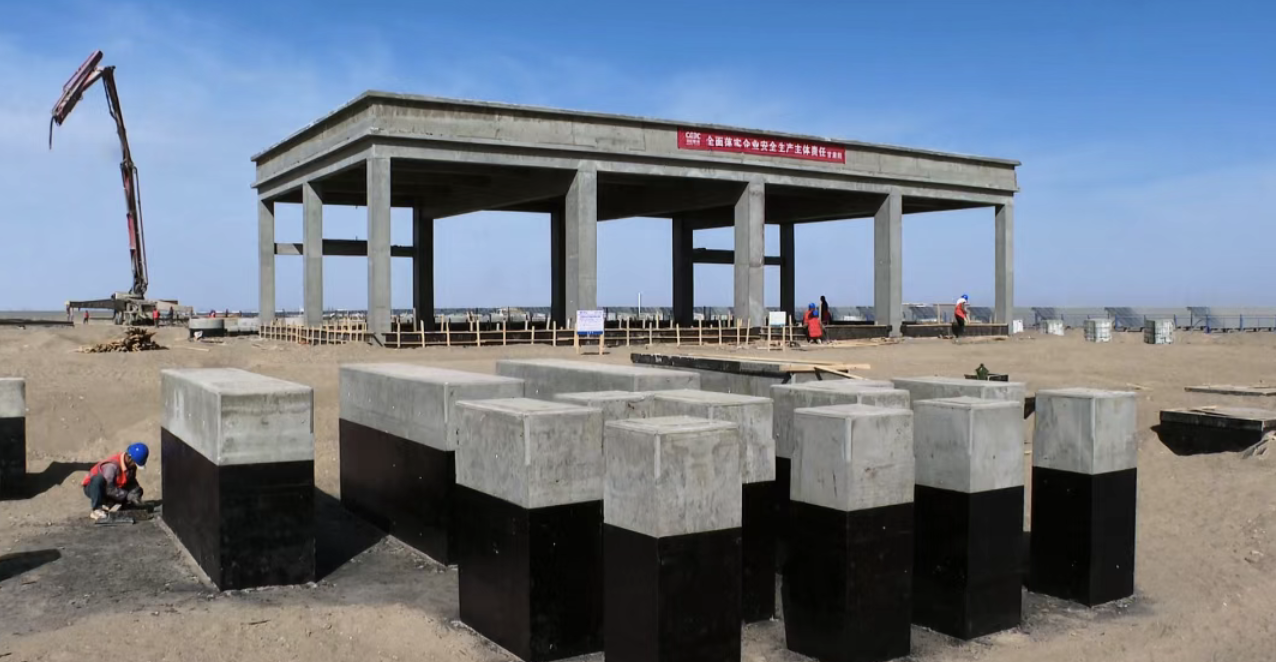

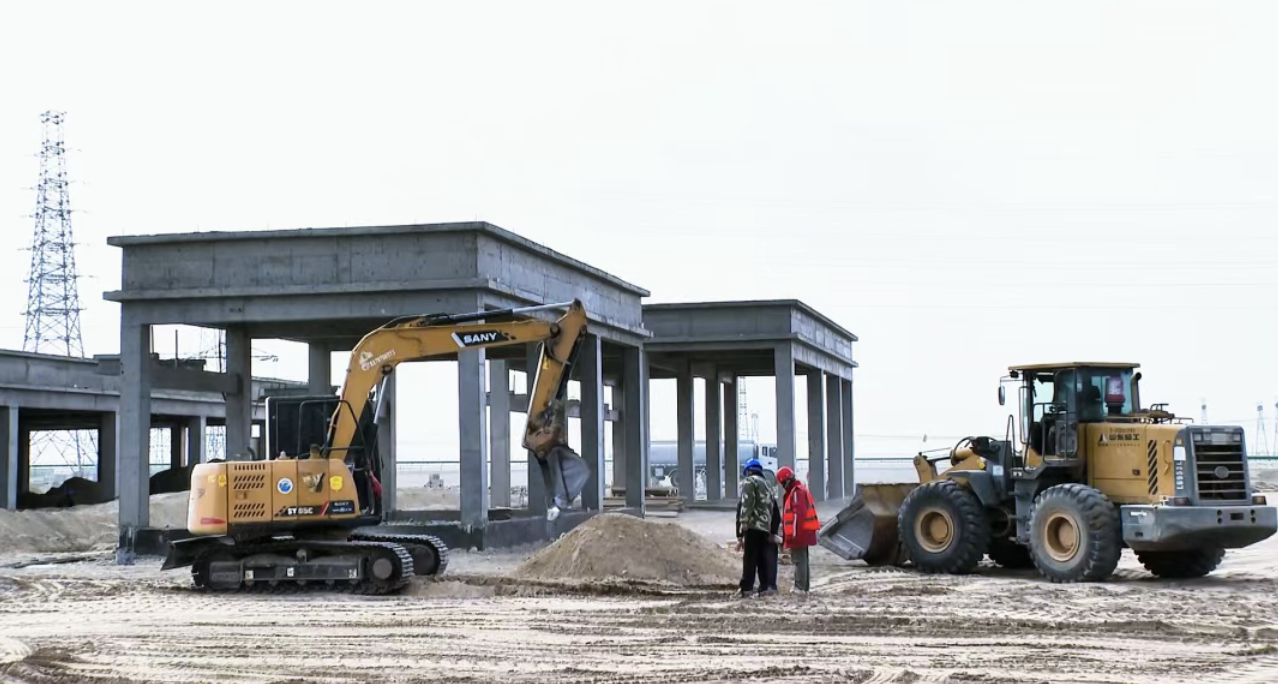

来到敦煌市光电产业园国晟南都独立储能示范项目建设现场只见一片繁忙景象机械的轰鸣声此起彼伏,各类工程车辆往来穿梭,施工人员有序进行电池舱基础钢支架就位、电缆沟模板安装等作业。各工序紧密衔接,现场秩序井井有条,展现出“复工即决战、起步即冲刺”的昂扬姿态。



为确保项目按期高质量建成,国晟南都项目部以“满格”状态优化施工组织,强化人力、物料、技术等要素保障,紧盯关键工程节点实施闭环管理,全力推动项目建设提速增效。截至目前,主控楼、35千伏配电室等主体结构已顺利封顶,土建与基础施工取得阶段性成果。储能电池设备已安排生产,预计近期到货。



据了解,国晟南都项目总投资7.6亿元,是敦煌市构建新型电力系统、推动新能源产业高质量发展的重点项目。项目采用行业领先的磷酸铁锂电池技术路线,以预制舱式模式进行整体布局,规划建设包含40套5兆瓦升压一体舱、160套5兆瓦时储能电池集装箱,并配套建设1座330千伏升压站,最终接入光电园区既有的星光330千伏变电站。



据项目执行经理高建平介绍,该项目2025年11月正式动工,主要分为330千伏升压站配电区和电池储能区两大部分。目前330千伏升压站已完成各建筑物主体结构主要设备基础浇筑,储能区已完成预制舱基础,正在进行设备舱安装平台焊接工作,计划于6月并网运行该项目建成后,不仅能促进清洁能源消纳,还可以减少大量标准煤消耗和二氧化碳排放,为敦煌市经济社会高质量发展注入强劲的绿色动能,对构建以新能源为主体的新型电力系统、推动“双碳”目标实现具有重要的示范意义。





当前,项目建设者正以只争朝夕的奋斗姿态,坚守岗位,攻坚克难,确保这一绿色能源领域的标杆工程如期建成、早日发挥效益。
