甘泉堡混合储能项目一期投运见效 二期加速冲刺全容量并网

首页    行业动态    甘泉堡混合储能项目一期投运见效 二期加速冲刺全容量并网

乌鲁木齐市一批重点项目抢抓春季施工黄金期,紧盯节点、加紧建设。从新能源消纳到民生福祉改善,乌鲁木齐正以项目建设之“进”支撑高质量发展之“稳”,为全年发展蓄势赋能。

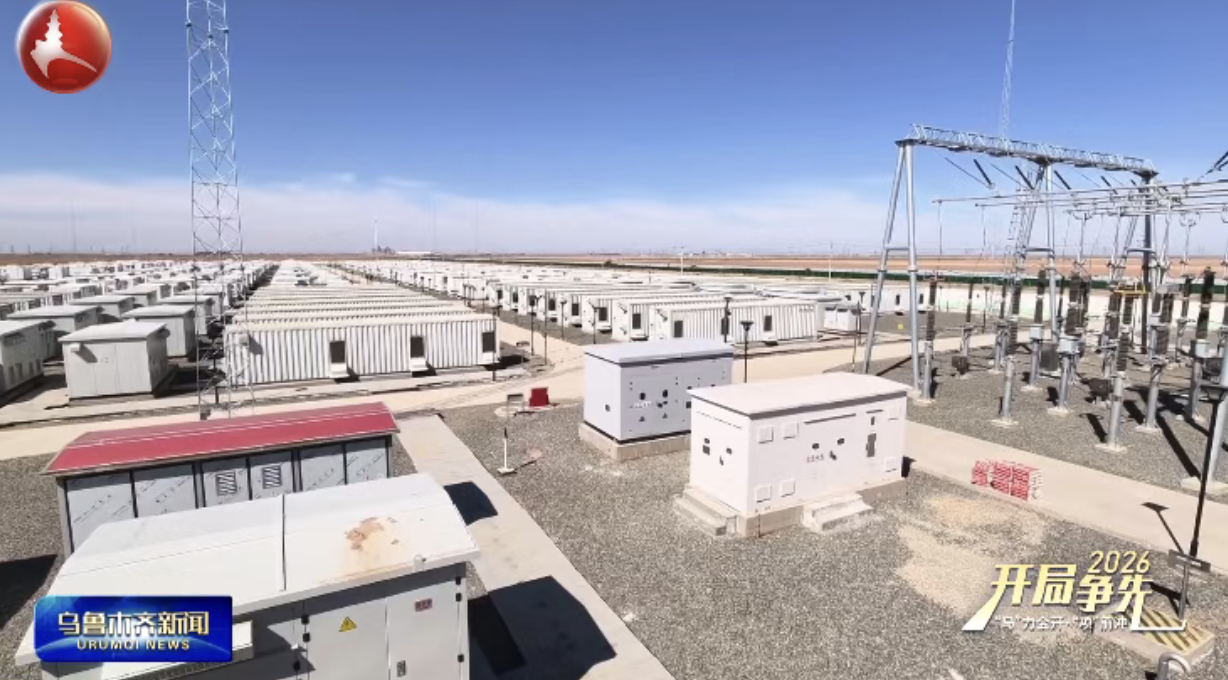

在甘泉堡经开区(工业区),总投资 19 亿元的市级重点项目——上海融和元储甘泉堡400MW/1600MWh 混合电化学共享储能项目二期工程正加速推进,预计今年5月底实现整体竣工投运。



甘泉堡混合储能项目采用磷酸铁锂+钠离子+全钒液流多元技术路线,接入220kV电网。在项目现场了解到,一期工程(200MW/800MWh)已于2025年5月21日全容量并网稳定运行,累计消纳新能源电量超 80万千瓦时。目前二期(200MW/800MWh)主体安装、升压站、送出线路等工程全部完工、联调联试也已完毕,正在并网验收冲刺阶段。



上海融和元储能源有限公司工程管理部甘泉堡项目负责人郭云鹏说:“我们设备的内部调试已经调试完成了,目前的工作就是跟电科院做涉网实验。只要涉网实验完成之后,就可以跟电网走商转流程,商转流程走完之后,我们的二期也就相当于和一期一样,正式进入电力市场交易了。如果在4月份,二期也能完成商转,我们整站的消纳能力就能达到400MW/1600MWh,相当于160万度电。”





该项目整体投运后,年放电量达1.6 亿千瓦时,可满足17万户家庭年用电,年减排二氧化碳约 12 万吨,将大幅提升新疆新能源消纳与电网安全稳定水平。



上海融和元储能源有限公司工程管理部甘泉堡项目负责人郭云鹏说:“我们在四个小时内就可以把这160万度电全都放出去,如果四个小时可以放出去这么多的电,可想而知不管对园区还是对整个米东区,或者是对乌鲁木齐周边的一些民用设施、工业设施来说,能提供的服务还是很大的。并且在吸电能力上举个例子,如果乌鲁木齐周边的光伏或者风场产生的电量,而生活设施和工业设施没法一次完全消纳,我们就可以把剩余的电量吸进这个场站里,能减少了一些能源上的浪费。“

来源|乌鲁木齐广播电视台

2026年4月13日 09:26
浏览量:0
