总规模4.4GW/8.7GWh!云南23个共享储能项目清单公示!

首页    行业动态    总规模4.4GW/8.7GWh!云南23个共享储能项目清单公示!

11月26日,云南省能源局印发《新型共享储能项目(电化学储能)投产并网时间认定清单的通知》,其中对共23个新型共享储能项目并网时间认定确认,投产并网总规模4.355GW/8.71GWh。


     其中在2025年4月30日前投产并网的项目共有7个,投产并网规模为1.3GW/2.6GWh。


     在2025年5月31日前投产并网的电化学储能项目共有13个,并网规模2.62GW/5.24GWh。


     第三类在2025年5月31日前投产并网的电化学储能项目共有3个,规模为0.435GW/0.87GWh。



其中两大独立储能项目并网时间未通过认定,总规模235MW/470MWh。



原文如下:



云南省能源局关于印发新型共享储能项目(电化学储能)投产并网时间认定清单的通知



云南电网有限公司、昆明电力交易中心、有关电力企业:

按照《云南省发展和改革委员会 云南省能源局关于印发〈云南省新型储能发展实施方案(2024—2025年)〉的通知》(云能源科技〔2024〕98号)(以下简称《实施方案》)、《云南省发展和改革委员会 云南省能源局关于进一步推进新型共享储能发展的通知》(云能源科技〔2025〕1号)、《云南省电化学储能项目投产并网时间技术认定指南(试行)》《云南省能源局关于开展新型共享储能项目(电化学储能)投产并网时间认定的通知》(云能源办科技〔2025〕136号)等要求,省能源局会同有关单位开展了新型共享储能项目(电化学储能)投产并网时间认定工作。



一、投产并网时间认定分类

此次新型共享储能项目(电化学储能)投产并网时间认定结果分为三类。第一类为《实施方案》中明确的电化学储能项目(压缩空气储能项目除外)在2025年4月30日前投产并网的项目。第二类为《实施方案》以外满足电网并网条件,并在2025年5月31日前投产并网的电化学储能项目。第三类为不能认定为“《实施方案》中明确的电化学储能项目(压缩空气储能项目除外)在2025年4月30日前投产并网的,以及《实施方案》以外满足电网并网条件,并在2025年5月31日前投产并网的电化学储能项目”范围内的其他项目。

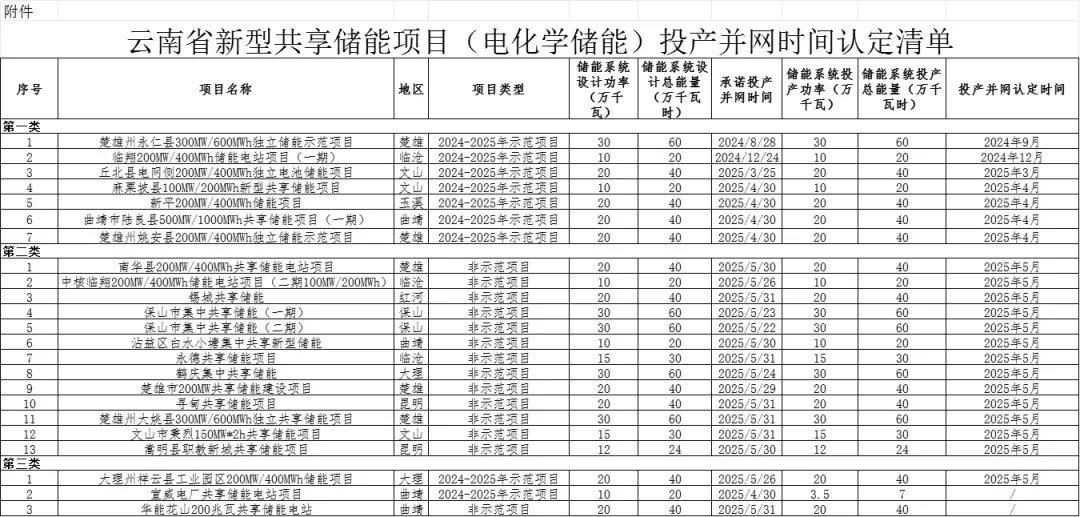

二、投产并网时间认定结果

投产并网时间认定结果详见附件《云南省新型共享储能项目(电化学储能)投产并网时间认定清单》。请云南电网公司、昆明电力交易中心按照有关文件做好清算等工作。

云南省能源局

2025年11月24日

2025年11月28日 13:42
浏览量:0

免责申明:凡注明“来源:XXX”的消息均转载自其它媒体,版权归原媒体及其作者所有。转载目的在于充分传递行业资讯,并不代表本会赞同其观点和对其真实性负责。如有侵权,请联系我们删稿18811449116。
