云南首个全钒液流储能项目在楚雄投产

首页    液流电池    云南首个全钒液流储能项目在楚雄投产

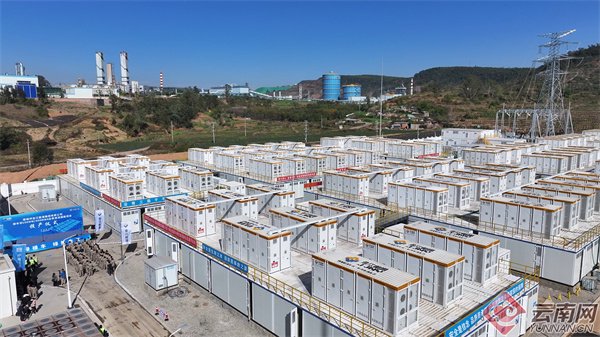

11月28日,位于禄丰产业园区金山片区的云南省首个全钒液流储能项目——禄丰市全钒液流储能项目正式投产。该项目从进场施工到投产仅用了232天,创造了新的“禄丰速度”,为全省储能多元化发展树立了示范标杆。



该项目总投资12.37亿元,占地面积53.09亩,建设一套100兆瓦/400兆瓦时的全钒液流储能系统,采用户外集装箱布置,配套新建220千伏升压站及双回8.7千米220千伏线路。项目定位为电网侧共享储能,设计运行期25年,建成后年充电量约2.4亿千瓦时,放电量约1.68亿千瓦时,可实现年产值1.08亿元,同时为新能源项目提供30万千瓦容量租赁服务。



全钒液流电池通过钒离子在电解液中的氧化还原反应实现储能,电解液储存在外部储罐中,充放电时通过电堆循环。与锂电池相比,该电池以高安全性、超长寿命、灵活配置以及绿色环保等特性,在大规模、中长时储能领域,特别是对安全要求极高的电网枢纽、大型能源基地等场景中具有显著优势。其成本随储能时长增加而降低的特点,以及在循环利用、全生命周期成本方面的优势,使其在长期储能项目中具备较强的竞争力。

云南首个全钒液流储能项目在禄丰投产



据介绍,项目的建成投运将有效提升区域电力系统调峰能力和源网荷储协同调度灵活性,提高电网的稳定性,对促进新能源规模化开发和利用,推动区域能源结构优化、生态环境改善和清洁发展,助力云南省国家清洁能源基地建设,对构建新型电力系统具有积极促进作用。



该项目建成投产后,楚雄地区累计并网新型储能133.4万千瓦/276.8万千瓦时,标志着楚雄州储能技术路线多元化、长时储能建设和源网荷储协同发展取得突破性进展,“千万千瓦级新能源基地+百万千瓦级储能基地”新型电力系统示范区建设成效得到持续巩固提升。

来源丨云南网

2025年12月4日 10:21
浏览量:0
