阿拉善盟新型独立储能项目一期并网成功

首页    行业动态    阿拉善盟新型独立储能项目一期并网成功

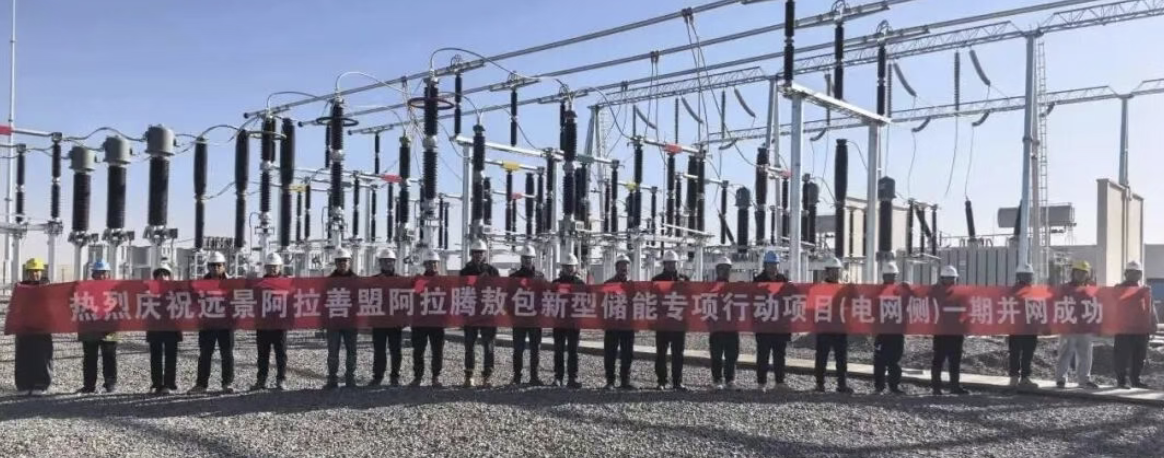

3月31日上午,随着一声合闸指令的下达,电流平稳注入电网,阿拉善盟1GW/4GWh新型独立储能项目一期成功并网送电。作为施工总承包单位,济南中特电力建设者们扎根戈壁、逆势攻坚,以数月匠心坚守,在这片荒芜的戈壁滩上筑起绿色储能丰碑,用实干与担当,彰显了中特电力在大型独立储能电站建设领域的硬核实力,为阿拉善能源热土注入全新活力。





项目建设始于2025年8月15日,进场后首要推进的场平作业,便面临戈壁荒漠地势起伏、地表坚硬、风沙频繁的多重考验。项目团队提前踏勘现场、优化施工方案,调集大型设备昼夜施工,快速完成场地整理、清表压实等工作,为后续建设筑牢根基。从基础开挖浇筑到升压站大型高压设备安装,项目团队严格执行戈壁地区特殊施工工艺,反复核对参数、精准把控施工细节,每道工序均经严格自检互检,确保工程质量符合规范。



 春节期间,项目虽进入阶段性休整,但现场安保与设备管护工作从未松懈。项目部特意抽调资深工作人员留守现场,实行24小时轮流值守制度,对施工现场、设备存放区、升压站等关键点位开展常态化巡查,严防各类安全隐患,用坚守为春节后的顺利复工复产筑牢安全防线。



 复工后,项目团队全力推进收尾工作,全力迎接质监验收。3月23日至24日,质监部门现场检查后,项目团队第一时间梳理问题清单,连夜制定整改方案,明确责任分工与整改时限。3月25日至28日,全体建设人员加班加点,全力以赴,实行问题销号制,逐项整改、逐一复核,以高标准、严要求完成闭环整改,顺利通过质监复核验收,为并网送电扫清障碍。



 并网当天,项目团队严格执行电网调度指令,通宵值守、精准操作,全程紧盯设备运行参数,确保各系统平稳联动、各项指标均达到并网标准,最终圆满完成并网送电任务,交出了一份亮眼的答卷。



 从2025年8月启建到2026年3月并网,短短数月,项目团队顶风沙、抗严寒、战酷暑,克服恶劣环境与重重技术难题,用汗水浇灌精品,用担当践行使命,不仅顺利完成一期并网任务,更为项目后续全容量投产奠定了坚实基础。



 济南中特电力表示,未来将继续秉持匠心精神,深耕新能源电力工程领域,以专业能力推动新型电力系统建设,用实干与创新,为“双碳”目标实现贡献更多中特力量,在绿色能源发展的道路上持续前行!

来源|济南中特电力工程有限公司

2026年3月31日 17:28
